– BASS 43/2025 – Beneden Zeeschelde – Ankergebied Oosterweel –

Voorschriften voor schepen bij passage werkzaamheden Oosterweel

De Gemeenschappelijke Nautische Autoriteit maakt bekend dat gedurende de werkzaamheden van de oeververbinding bij Oosterweel de volgende maatregelen van kracht zijn.

  1. Voorschriften voor alle scheepvaart

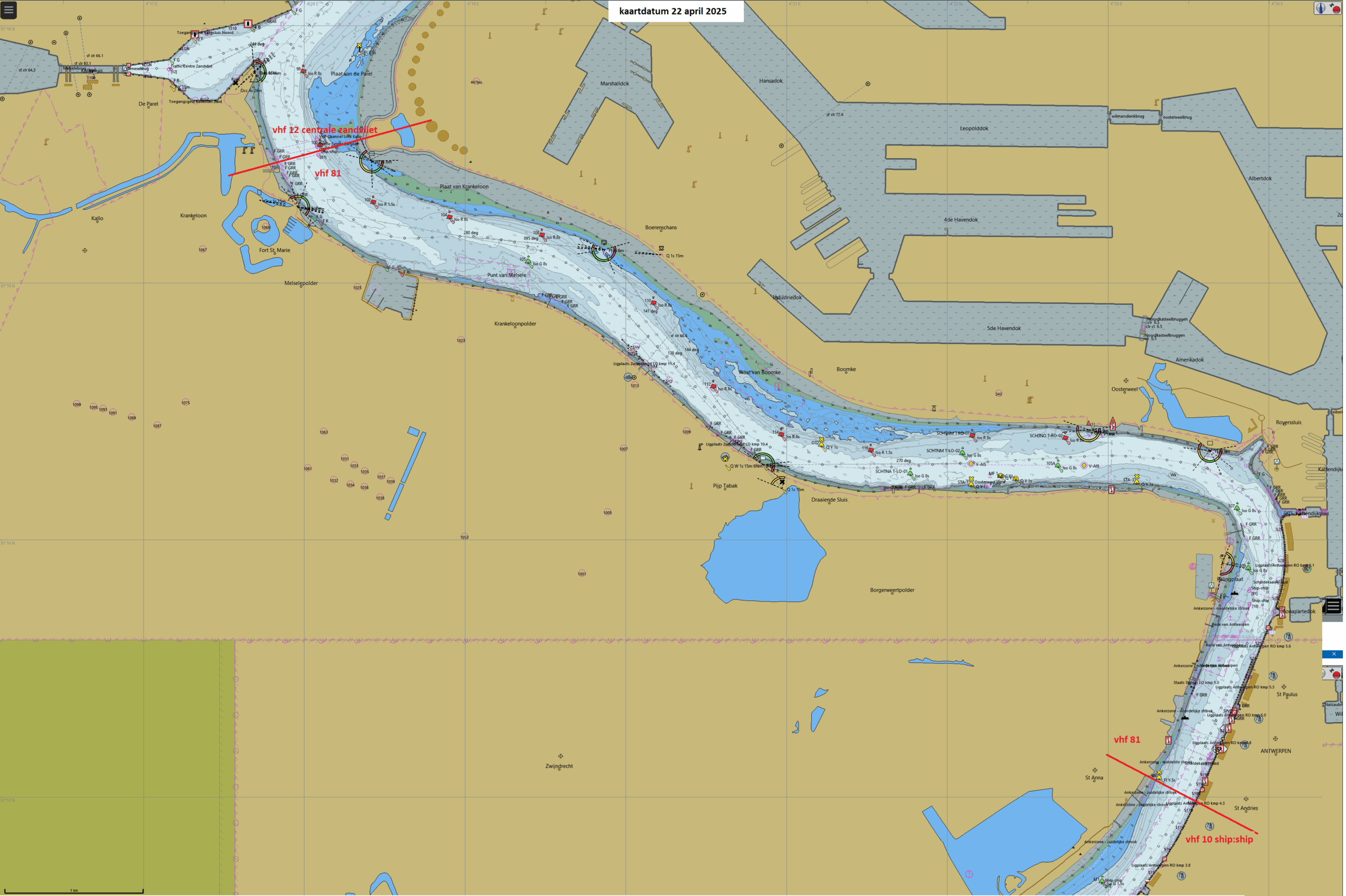

    1.1. Conform Bass 099-2024 dient het scheepvaartverkeer gebruik te maken van VHF-kanaal 81 vanaf boei 100 tot de YN-boei (rede Antwerpen ter hoogte hangar 18)
    1.2. Alle scheepvaart dient zorg te dragen dat de categorieën van schepen genoemd onder de punten 2 t/m 5 geen kruisend verkeer hebben tussen boei 114 en boei 107.
    1.3. Tussen boei 114 en boei 107 is oplopen van andere schepen, m.u.v. recreatievaart tot een lengte van 20m, niet toegestaan.
    1.4. Alle schepen dienen de werkzaamheden voorzichtig te passeren om zuiging en golfslag te
    beperken.


  2. Aanvullende voorschriften voor alle zeeschepen vanaf LOA 150m en/of diepgang vanaf 70dm
    2.1. Hiervoor gelden de voorschriften onder 1
    2.2. Zicht minimaal 2000m vanaf de Kallosluis tot de ligplaats.
    2.3. Bij in gebruik name van de Noordelijke vaargeul: Maximum windkracht 5 Bft gemeten aan de
    Boudewijnsluis.
    2.4. Bij in gebruik name van de Zuidelijke vaargeul: Maximum windkracht 6 Bft gemeten aan de
    Boudewijnsluis.
    2.5. Sleepbootadvies voor de passage van de tijdelijke vaargeul is bindend.

  3. Aanvullende voorschriften voor alle zeeschepen vanaf LOA 200m
    3.1. Hiervoor gelden de voorschriften onder 1 en 2
    3.2. Tussen de Kallosluis en de Rijnkade wordt gebruik gemaakt van het Full
    SNMS-navigatiesysteem.
    3.3. TM COTU garandeert op basis van de doorgegeven ETA dat er een minimum afstand van 40m
    van de werkvaartuigen en -pontons t.o.v. de tijdelijke vaargeul wordt gehouden.
    3.4. Schepen dienen hun aankomst ter hoogte van de werkzaamheden minimaal 3 uur voor aankomst werkzaamheden te melden bij Verkeerscentrale Zandvliet.

  4. Aanvullende voorschriften voor alle zeeschepen vanaf LOA 230m
    4.1. Hiervoor gelden de voorschriften onder 1, 2 en 3, maar altijd een maximum windkracht 5 Bft
    gemeten aan de Boudewijnsluis.

  5. Voorschriften voor bijzondere transporten vanaf LOA 80m en/of breedte 23m.
    5.1. Hiervoor gelden de voorschriften onder 1
    5.2. TM COTU garandeert op basis van de doorgegeven ETA dat er een minimum afstand van 40m
    van de werkvaartuigen en -pontons t.o.v. de tijdelijke vaargeul wordt gehouden.
    5.3. Schepen dienen hun aankomst ter hoogte van de werkzaamheden minimaal 3 uur voor aankomst werkzaamheden te melden bij Verkeerscentrale Zandvliet
    5.4. Maximum windkracht 5 Bft gemeten aan de Boudewijnsluis.


Per geval kan in overleg worden afgeweken.

Deze voorschriften zullen continu worden bekeken en waar nodig worden aangepast.
Volgens de huidige planning zullen deze werkzaamheden duren tot medio april 2026.
